首条全过程机械化作业海缆在浙江舟山成功敷设

发布时间:2024-04-18 文章来源:本站  浏览次数:758

4月12日,浙江舟山“国蛟一号”北塘110千伏输变电工程海缆段完成敷设,该工程也是全国首次全过程机械化施工海缆工程。


朱家尖是舟山群岛中的第五大岛,近年来多个旅游项目相继落地,游客量逐年增加,岛上用电负荷与日俱增。据舟山电力统计,朱家尖2023年夏季最大负荷为6.66万千瓦,同比增长14.43%,增设海缆,提供更稳定的电能供应迫在眉睫。


此次工程海缆施工分为海缆始、末端登陆和海上敷设三部分,采用海缆施工船、退扭装置、布缆机、埋设犁、定向钻机等机械化设备,实现全过程机械化作业。

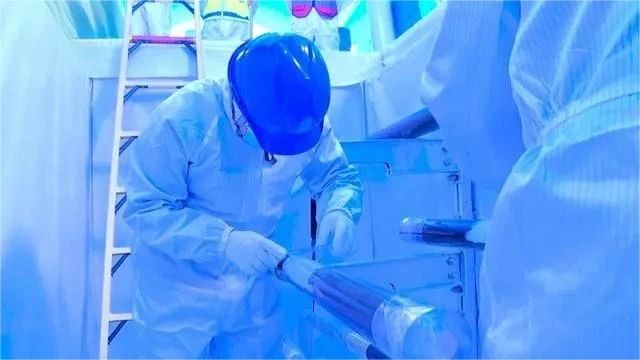

在海缆始、末登陆两端,定向钻技术代替了传统人工开挖、人工冲埋模式,海缆登陆时长由原先的6小时缩短为1小时,施工效率提升83%,施工费用节约20%,还一定程度上保护了海塘。同时,在制作电缆接头的环节,现场还打造了无尘制作环境,从而减少粉尘、湿度影响,提升海缆的使用寿命。



据悉,整个输变电工程将于今年6月完成施工调试。投运后,朱家尖岛上的供电能力将提升1倍,创新的施工技术也将为全国范围内的海缆施工提供可借鉴的经验和模式。

来源 | 央视新闻
